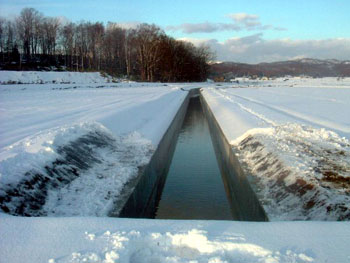

■2/8 |
|
1/25
無事検定が終了しました。 沼田第1幹線用水路の検定の様子です。 |
|
12/28
八丁目頭首工 完成 |
■12/1 |
|

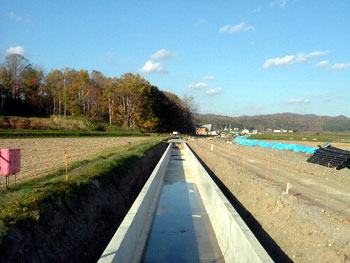

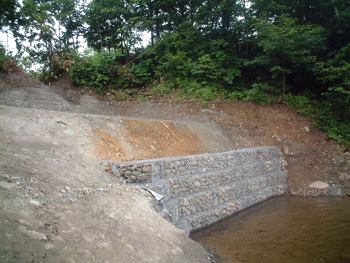

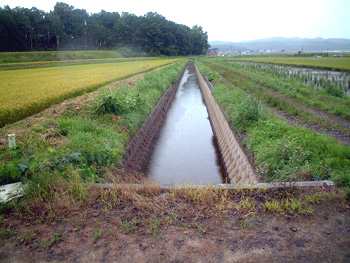

沼田第1幹線フリューム水路が完成しました。 |
■10/31 |
|

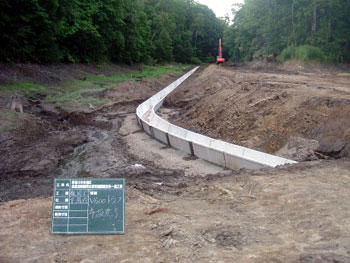

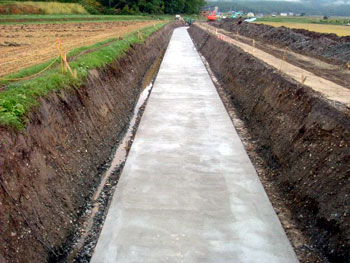

フリューム水路の生コン打設が全31スパン中27スパン完了しました。
引き続きサイドドレーンの布設、埋戻しを行います。
|
■10/7 |
|

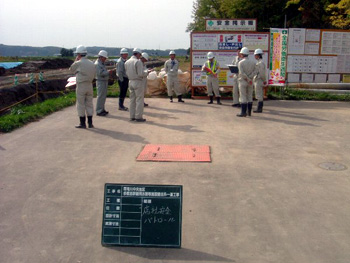

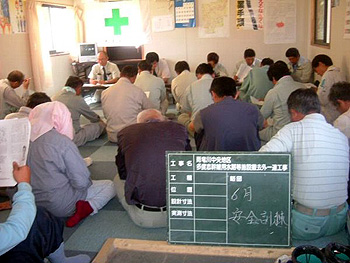

全社安全・衛生パトロールを実施しました。
現場事務所前にて本日の作業内容、工事概要の説明の後、沼田第1幹線を見ていただきました。」 |
■9/24 |

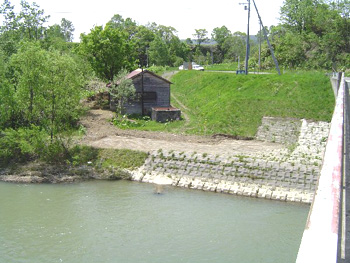

完成写真です。 |
|
古作揚水機 |
|
宇摩揚水機 |
|
ヌップ揚水機 |
■9/23 |
|

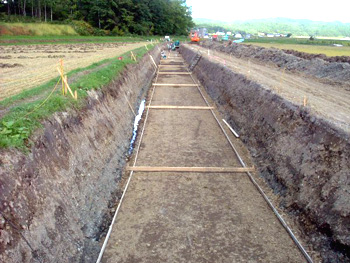

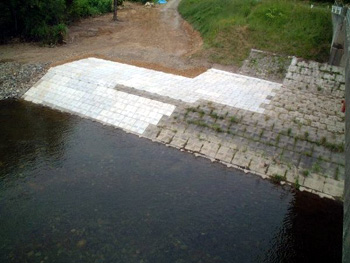

終点から130mの均しコンの打設が完了しました。
明日からは引き続き均しコンの打設、鉄筋の組立の施工を行います。 |
■9/20 |
|
沼田第1幹線・既設水路の取り壊し搬出がほぼ終了し、
引き続き基礎砂利・均しコン型枠組立ての施工を行っています。
基礎砂利・均しコン型枠完了
終点〜130m |
■9/3 |
|
地先の圃場表土厚の確認も終えて、
来週から現場事務所前の沼田第1幹線フリューム水路326mの施工に入ります。
着工前
(沼田第1幹線用水路 終点〜) |
|
着工前
(沼田第1幹線用水路 起点〜) |
|

9月1日に下湯内貯水池のトラフ布設が重機運搬路を残し完了しました。土質が悪く大変施工が困難になっていますが、来週中に完了する予定です。 |
■8/19 |
|

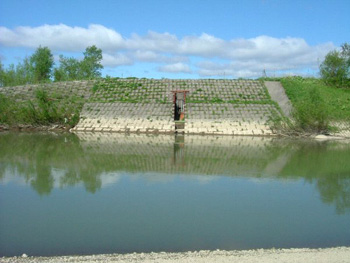

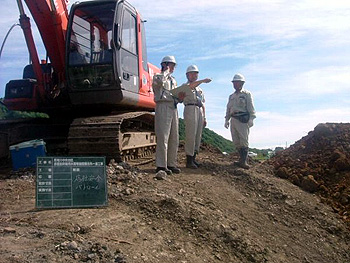

工事部長の石崎による社内安全パトロールを実施しました。写真は中多度志貯水池です。 |
■7/25 |

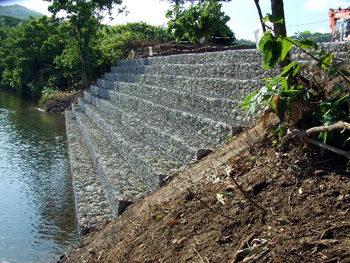

天気にも恵まれて古作揚水機を残して、河川にかかる揚水機の復旧を張芝を残し完了しました。 |
|

宇摩揚水機復旧完了 |
|
北幌成揚水機復旧完了 |
|

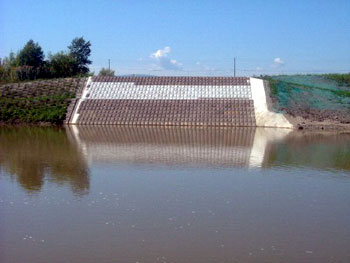

ヌップ揚水機復旧完了 |
■6/30 |
|
安全大会を行いました。
現場での安全対策、工程などを説明しました。 |
|
安全大会の後、安全パトロールを実施しました。 |
■6/28 |
|
ヌップ揚水機です。オイルフェンスを設置して施工を行っています。 |
|

北幌成揚水機のカゴマットの布設が完了しました。 |
■6/17 |
|
多度志土地改良区主催で安全祈願祭を行いました。 |
■6/9 着工前の写真です。 |
下↓の写真の揚水機3ヵ所と、鷹泊揚水機、宇摩揚水機、北幌成揚水機の、全部で6カ所の揚水機場の撤去・復旧に現在取りかかっています。 |
|
古作揚水機 |
|
幌成揚水機 |
|
ヌップ揚水機 |
|
