■着工前
■10/26

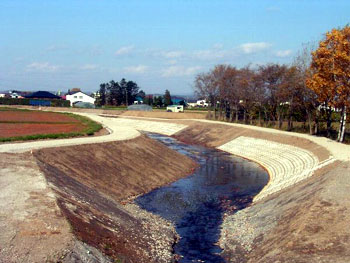

完成写真

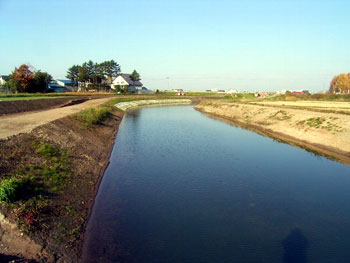

SP3500〜下流側を望む
着工前

■10/26
完成写真
SP3273〜下流を望む
着工前

■10/20

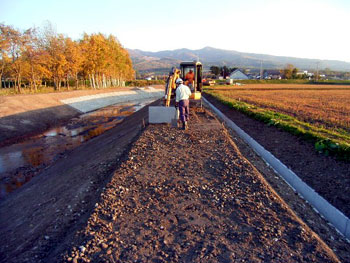

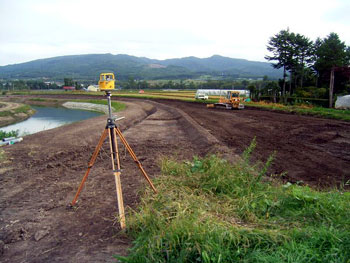

天端敷砂利施工状況

当工事の最終工程である天端敷砂利の施工状況です。 本日より開始し、25日(火)に完了の予定です。

■10/7

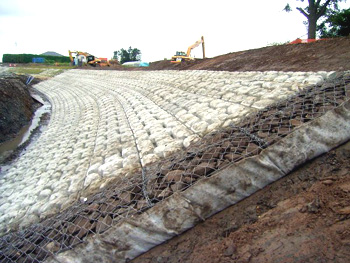

土捨場アプローチ法面仕上げ状況

土捨場へのアプローチ法面を仕上げ提外の作業が 完了となります
全社安全衛生パトロールを実施しました。

■9/30

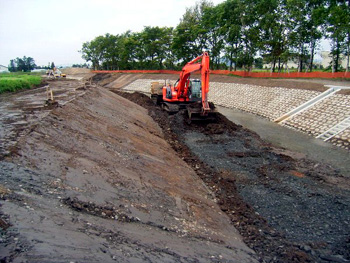

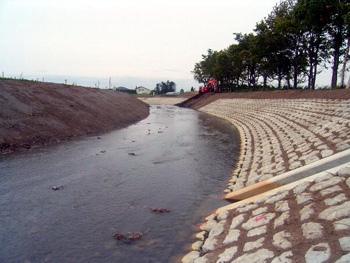

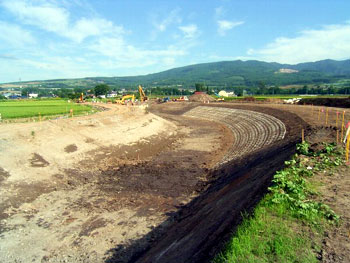

第1広里橋下流側 河道掘削状況

■9/26
第1広里橋上流側
土捨場表土整地仕上げ状況

表土整地仕上げは、グレードレーザーを使用し管理しています。仕上げ精度の向上及び補助作業員を必要としないため接触等の事故防止を図ります。

■9/14
第1広里橋下流区間

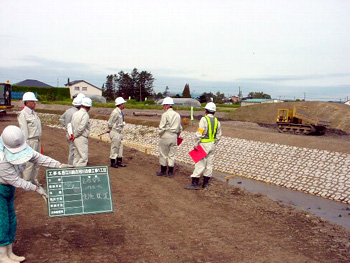

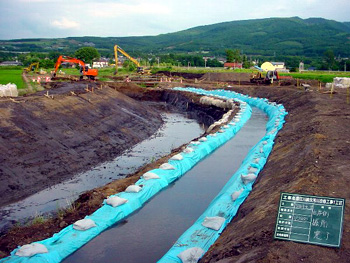

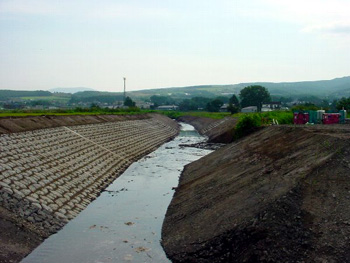

第1回目コンクリートブロック布設完了

■8/31
8月30日
第1広里橋上流区間本川施工完了
8月29日
新橋川合流部施工完了
8月11日

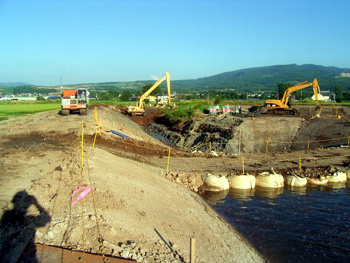

新橋川合流部掘削状況

■8/18
8月9日
第1広里橋上流区間L=127m
施工完了
8月6日
コンクリートブロック布設完了
8月1日
左岸法面仕上げ状況

■7/30
左岸掘削状況

■7/25
社内安全パトロールを行いました。
右岸側 掘削完了しました。

■7/18

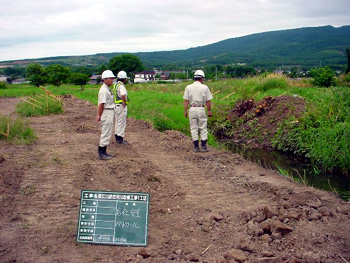

河川の切回しが完了し、本川の掘削を開始しました。

■7/13
伐開物の搬出が完了しました。

■着工前の写真です。
着工前
着工前
