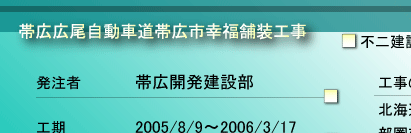

> HOME > 17年度DIARY > 現在のページ
INDEX
■3/16
■3/15
■2/17
■12/27
■12/21
■12/12
■11/24
■11/9
■10/8
■9/30
■9/24
■9/20
■9/12

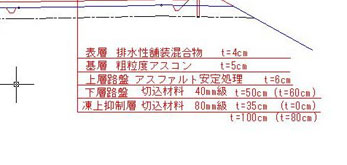

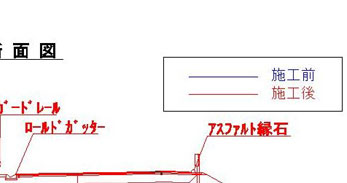

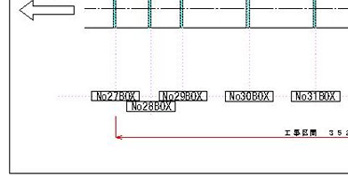

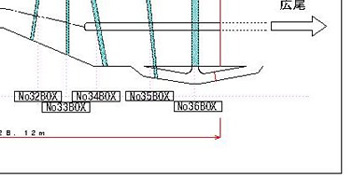

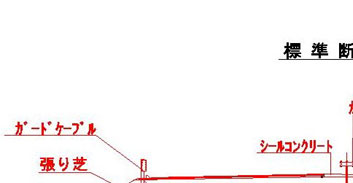

■施工断面図

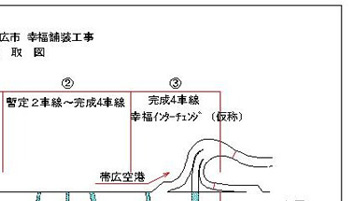

■現場見取図
■3/16
3/15(水)に帯広広尾道の開通を記念して帯広市に「観光案内板寄贈」の目録を贈呈し、市長から感謝状を頂きました。工事中少なからずご協力を頂いた地域の皆さんに感謝すると共に、今後さらに多くの方々に、幸福駅を訪れ”幸福(しあわせ)”を持ち帰って頂きたいと思います。
現在ある看板です。どれ程の年数が経つのか?設置した当時は海外からも人が来る事等予想も出来なかったのではないでしょうか。(看板の詳細は現在検討中です。)
この工事では、工事と幸福駅のイメージアップのために、工事標識の看板等に「汽車ポッポ」を使用しました。それら一連の”グッズ”です。中でも、プランターが工事関係者を問わず一番 注目を浴びていました。

1・工事標識
2・のぼり旗(路肩からの転落注意)
3・進入路の表示看板
4・プランター
5・「工事用車両」のプレート(一般車の進入防止)

■3/15

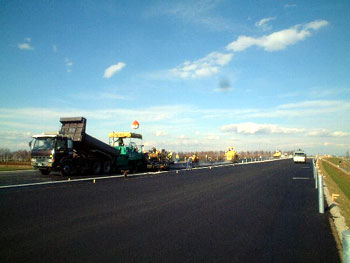

工事を開始して6ヶ月。

3月12日(日)15:00に無事開通しました。
高規格道路にはたくさんの付属施設があります。いくつか紹介します。「視線誘導標」「スノーポール」「非常電話案内標識板−300m先に非常電話あり」「距離標−帯広JCTから28.1km」
警戒標識−対面通行
「吹流し」 このあたりは大変風の強い所です。横風を受ける場合は速度に気を付けましょう。
風速の目安です。参考にして下さい。
道東道方向の「案内標識」です。
広尾方向の「案内標識」です。

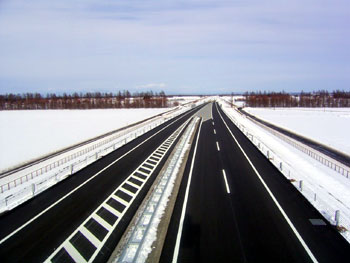

あと500mで終点です。

これが問題(?)の「案内標識」。”幸せ(幸福)からの出口”なのか、”幸せ(幸福)への出口(入口)”なのか。意見が分かれるところです。何れにしろ、この先へは行けません。

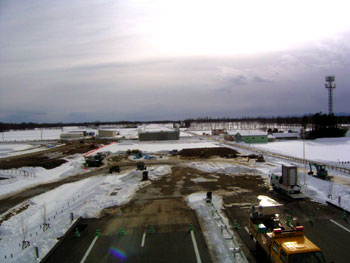

■2/17
2/16
企業体及び災害防止協議会による合同安全パトロールを実施しました。 残工事についても、最後まで安全に努め、全工期の無事故・無災害を達成しようと誓いました。
この工事をバックにした、カレンダーを作成しました。社内の工事現場及び協力業者に配布し活用して戴いています。

■12/27

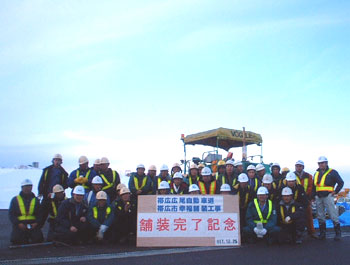

舗装完了記念写真

「プロジェクトX」ほどのかっこよさは無いものの、”仕事をやり遂げた満足感”が一人一人の表情から感じられないでしょうか?
この後、標識・視線誘導標・距離標の設置等”道路らしくする”作業を行い、年度内開通となります。

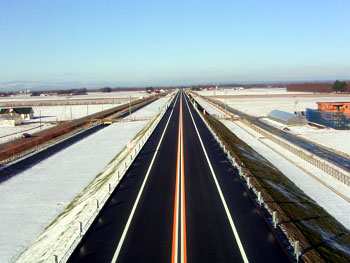

幸福舗装工事終点から広尾方向

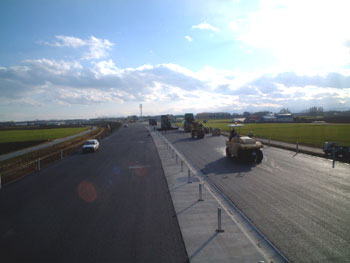

区画線もほぼ完了

明日は雪が降るかもしれない。雪が降ると作業が出来ない。そのため舗設作業が終わった後を追いかける様に、区画線が引かれていきます。

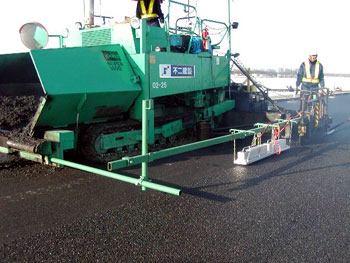

舗装完了

12月25日、ようやく舗装が完了しました。作業の追い込みに合わせるかの様に、雪の少ない十勝もさすがに年の暮れともなると雪が降る日も多くなりました。(写真は12/25のものです)

■12/21
全国的に大雪となった17〜18日、雪の少ない帯広でもご多分に漏れず積もりました。まる2日掛けた除雪のおかげで、3日振りに舗装再開です。この時期、2日間の休止は正直、痛い! 雪が止めば、何時もの青空。
舗装に支障の無い所にはまだ雪が残っています。

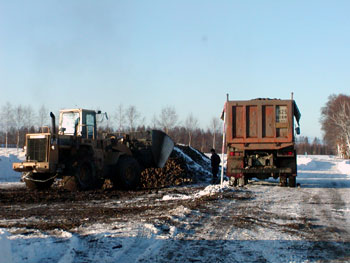

この時期、現場周辺では主要農作物であるビートの運搬が続いていて、畑に堆積したビートを積み込み、走っていく運搬車の姿があちらこちらで見られます。
ビートの行き着く先はこの工場です。24時間絶えること無くもくもくと上がる白い煙。かすかに甘ったるいような匂いがします。こんな光景が春まで続きます。

■12/12
12/5

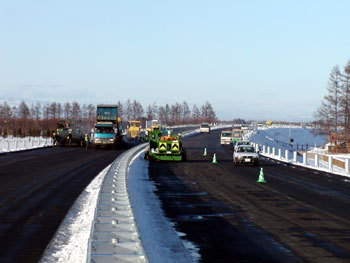

暫定2車線のラインを施工し、だんだん道路らしく見えてきました。
12/2

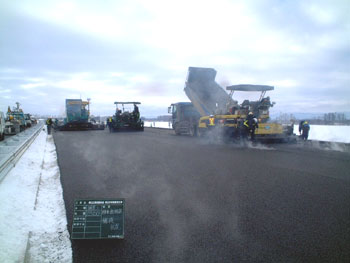

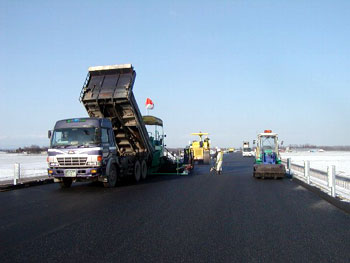

舗装のジョイント部の付着を向上させるため、特殊なヒータで加熱して施工しています。
12/2

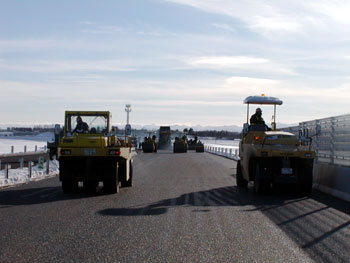

暫定2車線区間の仕上げの排水性舗装を施工しました。全延長の約半分の表層が完了です。

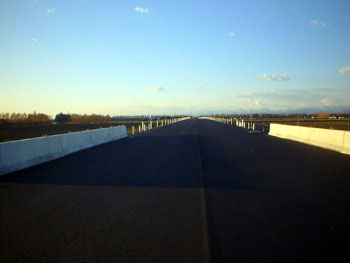

11/22
完成4車線区間の粗粒度アスコンも大部分完成してきました。

■11/24
IC付近も順調に舗装が進んでいます。11/17の粗粒度アスコン舗設状況です。この日もやっぱり、{寒く}{青い}帯広でした。逆光での撮影になり残念です。
青空は変わらないものの、一面真っ白に。何時もは賑わう幸福駅も、ひっそりと雪化粧。
ここに「健さん」が登場すると、良い感じ。

■11/9

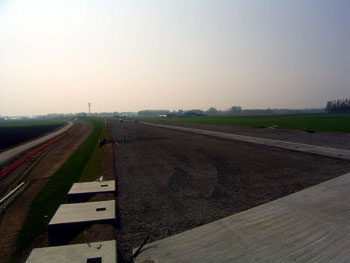

A区間の中央分離帯のロールドガッター、シールコンクリートの一部施工開始し下層路盤の施工を行っています。
B区間も一部施工開始し排水・土工関係を行っています。
@区間の粗粒度アスコン(2層目)完了しました。

■10/8

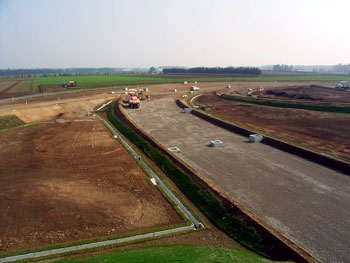

約2kmの土工・排水構造物・凍上抑制層が完了しました。(@工区)

■9/30
9月度災害防止協議会を開催し、協力会社パトロールを実施していただきました。

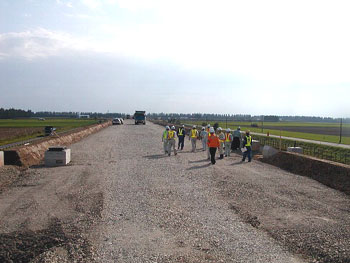

パトロールの様子

■9/24

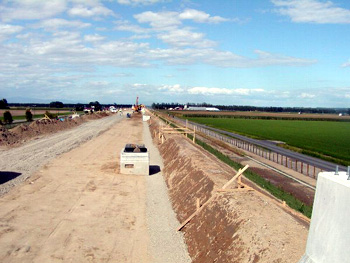

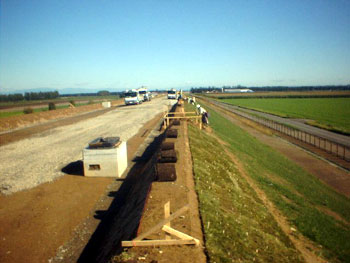

雨等による浸食防止のため、盛土施工後、すぐに張り芝を行っています。(@工区)

■9/20

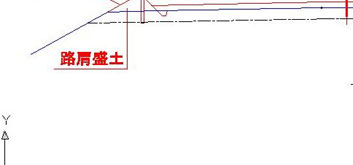

先ず約1kmの両側、路肩盛土の施工を行っています。(@工区)

■9/12

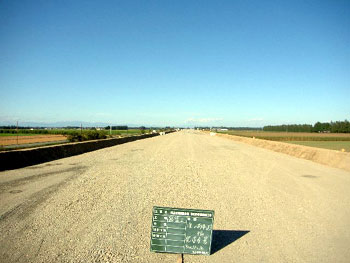

着工前(@工区)
着工前(@工区)

> HOME > 17年度DIARY > 現在のページ
Copyright (C) Fuji Kensetsu All rights reserved.
