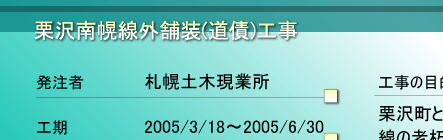

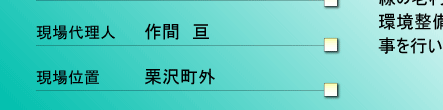

■6/10 |
 |

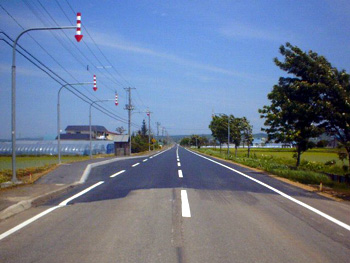

完成(終点から) |
 |

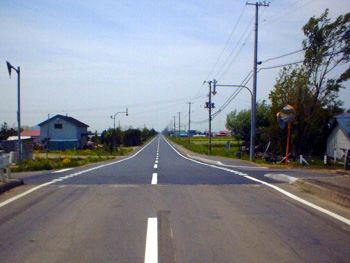

完成(起点から) |
■6/1 |
 |
表層施工状況です。
(最終の仕上げの舗装) |
 |

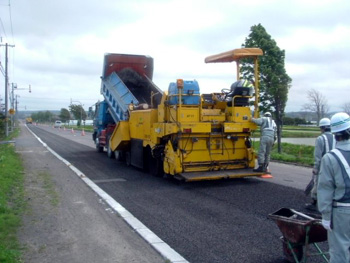

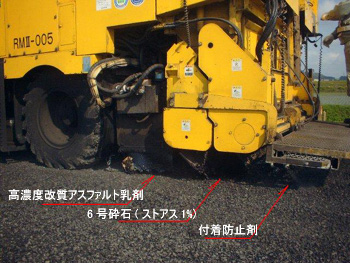

リフレクションクラック抑制層の敷き均し状況です。 |
 |

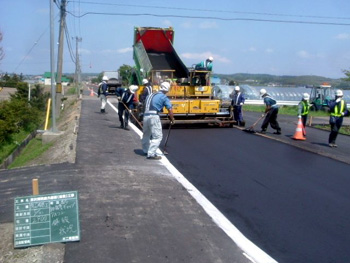

5/30〜31にリフレクションクラック抑制層と表層の同時施工を行いました。
表層の下に厚さ1cmのクッションの役割になる層です。 |
 |

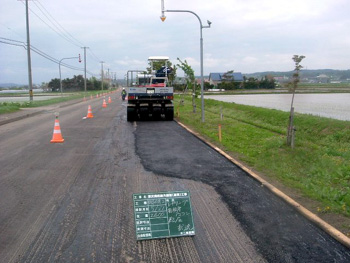

5/26〜27に車道レベリングを行いました。
切削では直しきれない部分を平らに舗装します。 |
 |

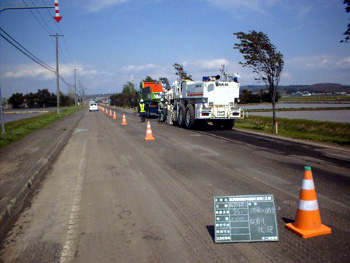

5/20〜21に車道切削を行いました。
段差や、わだちぼれを削り取り、平らにしていく作業です。 |
■4/11 |
 |

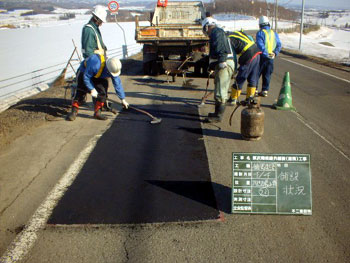

パッチング工施工状況 |
 |

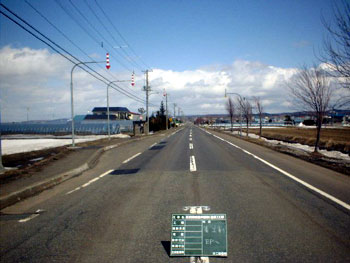

本線着工前(終点から) |
 |

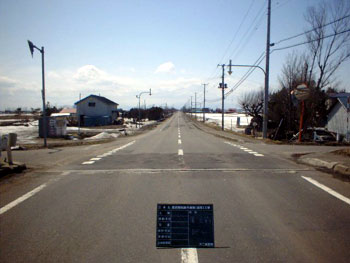

本線着工前(起点から) |
|
