発注者 | 北海道教育委員会 北海道建設部建築整備室建築課建築第二グループ |
工期 | 2004/07/06〜2005/01/20 |
現場代理人 | 畔木 宏雄 |
工事の目的 | 昨年まで行われていた校舎改築工事が完成し、残されていた校舎裏の外構工事とグラウンド・テニスコートの整備を今年度で行い、新しい滝川高等学校が誕生します。 |
現場位置 | 滝川市 |
< 不二・神部・笹木経常建設共同企業体 > |

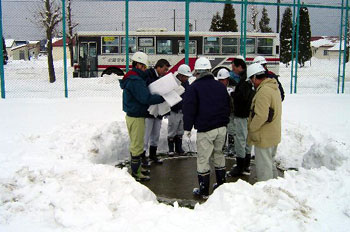

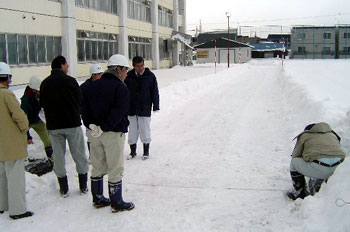

12/20 竣工検査が行われました。 9時から11時半まで書類検査、11時半より12時までグランド一周して出来形確認を行いました。 検査の方は何事もなくスムーズに進行しました。 本工事に携わって頂きました各関係者のみなさまに無事終了しましたことを感謝致します。 |
|

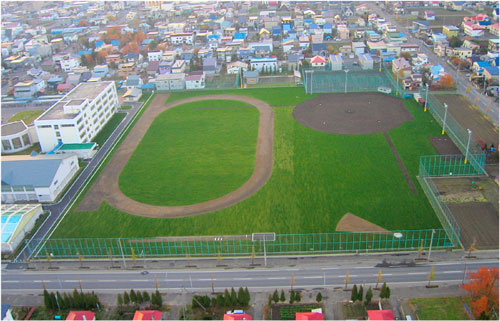

◆11/10 完成写真 上空70mからの撮影です。 |
◆11/9 8月から着工しました滝川高等学校改築外構工事もようやく工事が完了致しました。 工事に携わった監理会社、JV職員、協力業者のみなさまのお力で無事無事故で終了出来たことを感謝致します。 後は生芝の多少の補修と書類整理で検定を迎えます。 |
|

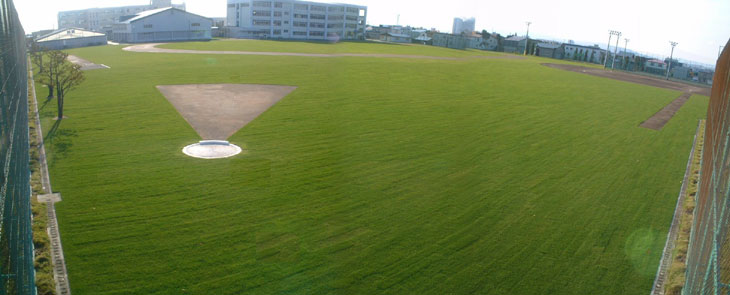

校舎西側からの撮影 |
|
北側からの撮影 サークル及び砂場 |
|

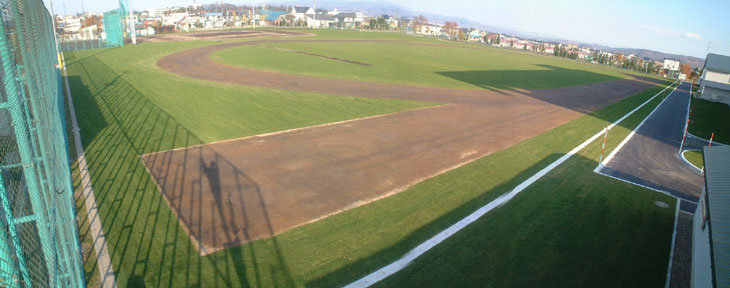

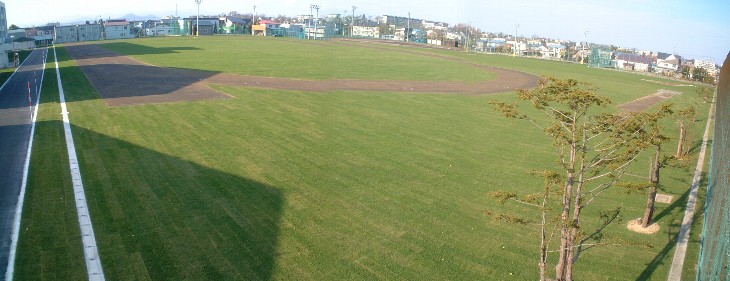

校舎東側からの撮影 陸上トラック他 |
|

テニスコート |
|
工事終了後、グランドの来年度の管理方法等を学校側・監理会社・施工業者にて話し合いを行いました。 |
◆10/20 | |

安全パトロール:10月20日木村部長(不二建設)と久保部長(笹木産業)の安全パトロールがありました。現場も最後の仕上げなので、無災害で作業完了との、お言葉でした。 |
引き続き午後から安全訓練を行い、今まで無事故で作業をして頂いた協力会社に感謝しつつ、最後まで無災害完了を誓いました。 |

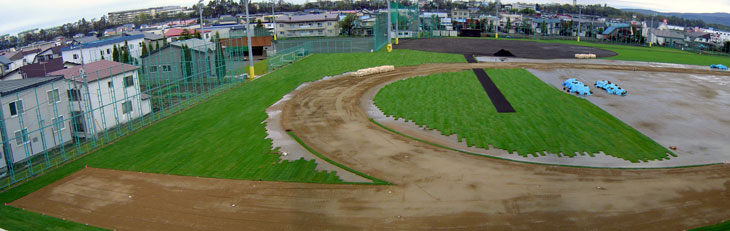

◆10/11 工事の方も終盤を迎え、客土張り芝を行っています。 今週に入り雨が多く、芝には最高なんですが客土は晴れ間を見てやってます。 10月22日までに芝を完了させます。 |
◆9/18 9月15日に路盤検査も終わり3/4の路床仕上げも終わりました。野球場の内野に黒土客土を行っています。 |
◆9/6 若松常務取締役と木村工事部長による社内検査と現場パトロールを実施しました。 現場の方は順調に進んでおります。台風が来ない事を祈ります。 |
|

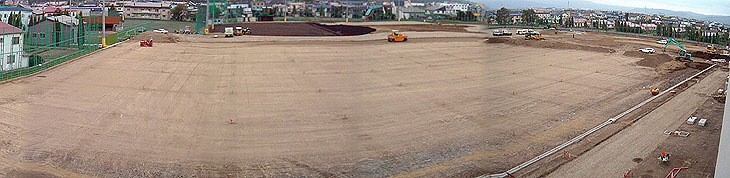

◆8/28 敷地造成工の掘削・捨て土及び地下排水工が60%位完了しました。 テニスコート工は路盤まで完了し、後はスクリーニングス2層と器具を取り付けたら完了です。 |
テニスコート工路盤完了:この後スクリーニングスとグリーンダストで仕上げます。 |
グラウンド東側より:B地区(全体の1/4)路床仕上げ完了 |

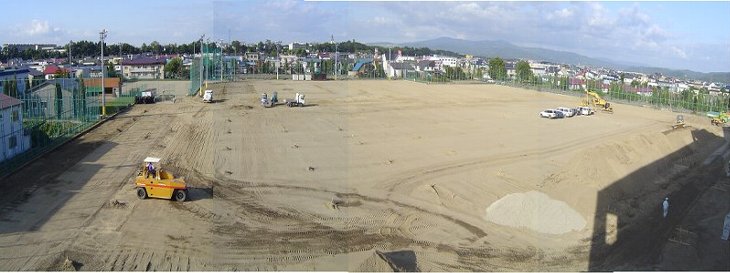

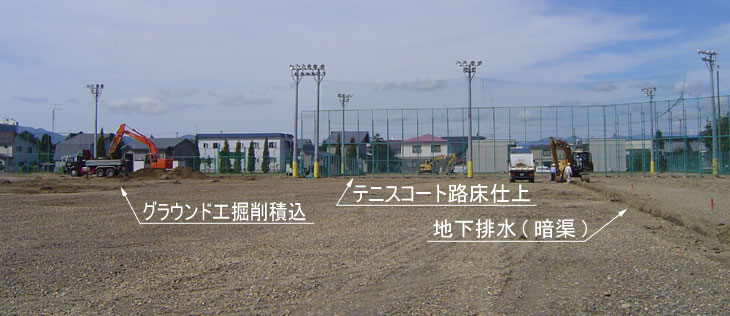

校舎側からの全景80%掘削終了地下排水も50%の面積終了しています。 |
◆8/23 お盆明け定期的な雨に泣かされつつ、本日より土砂運搬及びテニスコート路床仕上げが再開しました。 これから天気が続く事を祈ってます。 |
◆8/4 7月30日第1回の安全訓練を、行いました。 横島(安全環境部)・野村取締役(神部組)・久保建設部長(笹木産業)に安全についての講話をして頂き、大野組土建、国策、西川電設、松原設備さんの各協力業者から、それぞれの会社の安全への取り組みを話してもらいました。 高校の工事は、7月28日から始まりました。移植工の根回しと、スキ取りまでが7月の出来高です(3%)。8月は夏休み前の約束で170mの排水と路盤改良を8月13日までに行い、8月5日から捨て土運搬が、始まります。 |

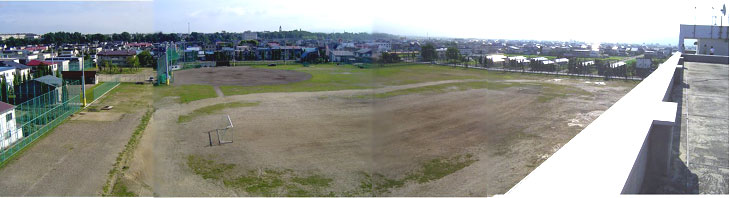

◆7/16 生徒の登校前に屋上から撮影しました。着工前の写真です。 | |
