発注者 | 札幌開発建設部 |
工期 | 2003/05/23〜2003/12/15 |
現場代理人 | 播磨 京一 |

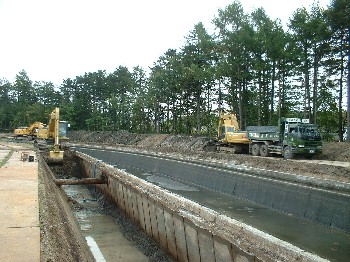

工事の目的 | 日本一長い北海幹線用水路(赤平〜南幌まで)の区間の、岩見沢市栄町で幹線用水路の老朽化に伴うコンクリート水路取り壊し、新設工事です。住宅街の真ん中で8月下旬着工という条件で、雪を見る前に完成したいと思います。 延長L=459.6m、幅B=9.90m、高さH=1.90m 土工・開水路工・安全施設工・周辺排水工・管理用道路工 |
現場位置 | 岩見沢市栄町 |

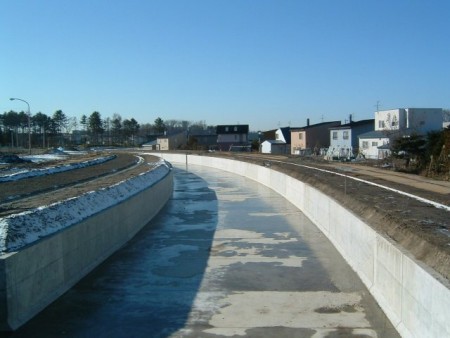

12/24 工期内に無事に完成し、検定も22日に終了しました。 |

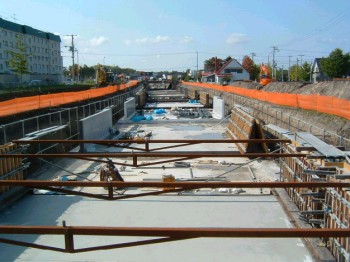

◆10/9 9月2日に掘削開始した工事も1ヶ月が過ぎ、順調に工事も進み、本体のコンクリート打設は約50%完了しました。 工事の早期完成を目指し一丸となって頑張っております。 |
|
東橋より終点 |
起点より東橋 |

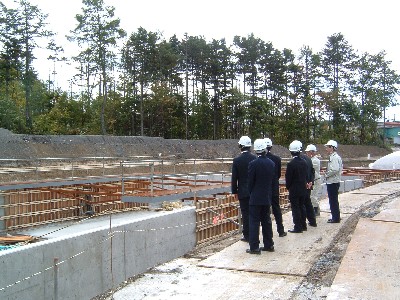

◆10/3 写真↓は10月1日、来期入社予定者5名の現場見学の様子です。 |

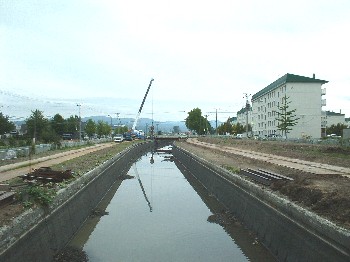

◆9/3 9月1日に、ようやく水が下がり、工事が開始されました。 | |

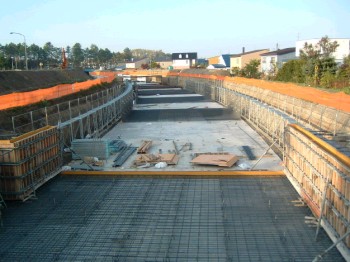

橋梁部土留めH鋼打設 |
コンクリート解体の為の、側の掘削状況 |

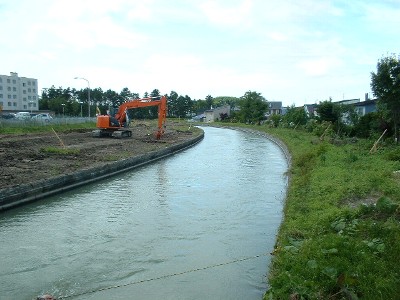

◆7/24 8月末の本格着工を前に、いよいよ準備工等開始。 落水後の工程が、過密なため、出来る所は着工しました。準備工の草刈り及び仮設道路工を行っています。 |
◆5/27 着工前の写真です | |
豊年橋から起点側〜(NO.522+5.97〜) |
東橋〜(NO.523+50〜NO.527+00.65) |
